Thả chì hố thang máy là bước kiểm tra kỹ thuật quan trọng ngay khi hoàn thiện phần xây dựng hố thang. Công đoạn giúp xác định độ thẳng đứng, độ vuông góc và sai số kích thước khi tiến hành lắp đặt ray dẫn hướng và cửa tầng, đảm bảo độ chính xác theo bản vẽ thiết kế.
Mục đích kiểm tra thả chì hố thang máy
Khi hố thang hoàn thiện, tiến hành thả dây chì nhằm đánh giá các thông số:
- Độ thẳng đứng của toàn bộ hố thang
- Độ vuông góc giữa các mặt tường
- Sai lệch kích thước so với bản vẽ
- Chiều rộng, chiều sâu từng cao độ
- Khả năng lắp đặt ray dẫn hướng và cửa tầng
Dây chì giúp xác định chính xác tâm hố thang làm cơ sở đối chiếu với thiết kế kỹ thuật.
Các bước thực hiện thả chì kiểm tra
Khi hố thang hoàn tất, tiến hành treo từ 2 đến 4 dây chì từ đỉnh xuống hố pit. Tại vị trí treo, khoan và cố định điểm giữ để đảm bảo dây luôn thẳng đứng.
Khi dây ổn, tiến hành đo đạc tại nhiều vị trí trong hố thang và ghi nhận số liệu thực tế.
Theo bản vẽ:

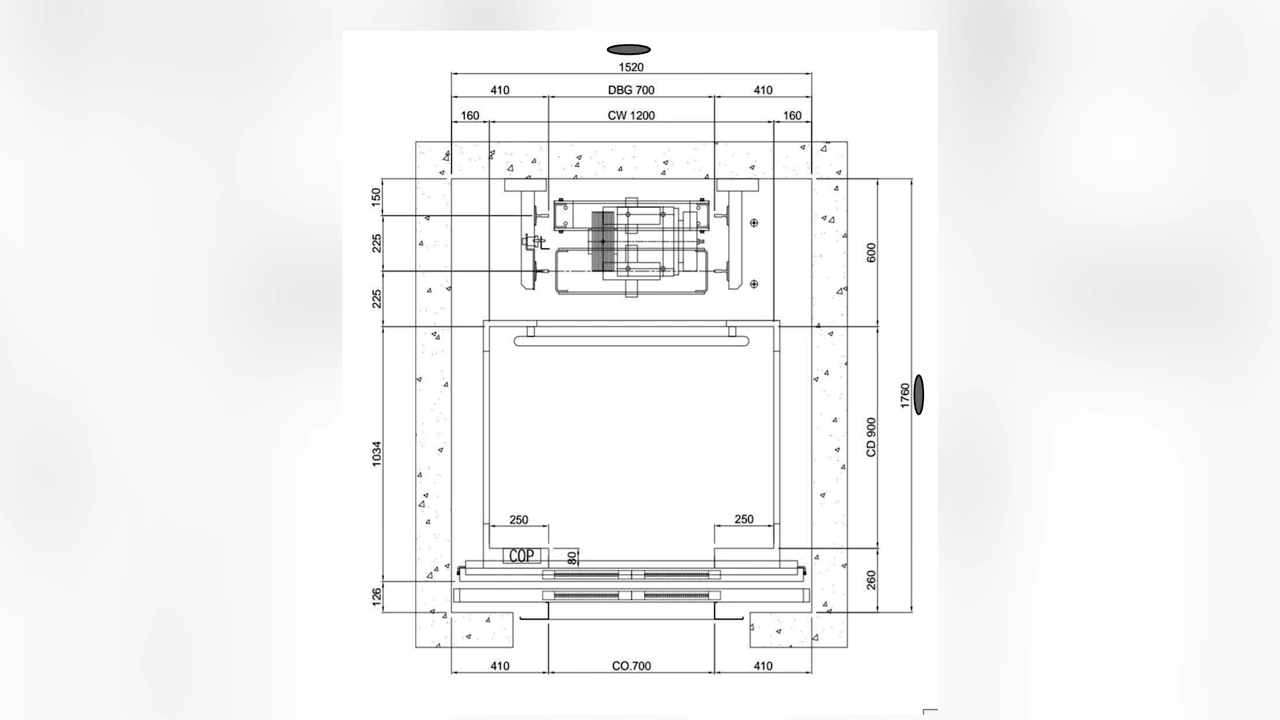

- Chiều rộng: 1.520 mm
- Chiều sâu: 1.760 mm
Kết quả đo thực tế nhỏ nhất:
- A = 1.100 mm
- B = 735 mm
- C = 650 mm
- D = 790 mm
Đối chiếu:
- A + C = 1.760 mm (đạt chiều sâu thiết kế)
- B + D = 1.525 mm (lớn hơn thiết kế 5 mm)
Kết quả cho thấy hố thang đạt điều kiện thi công theo bản vẽ.

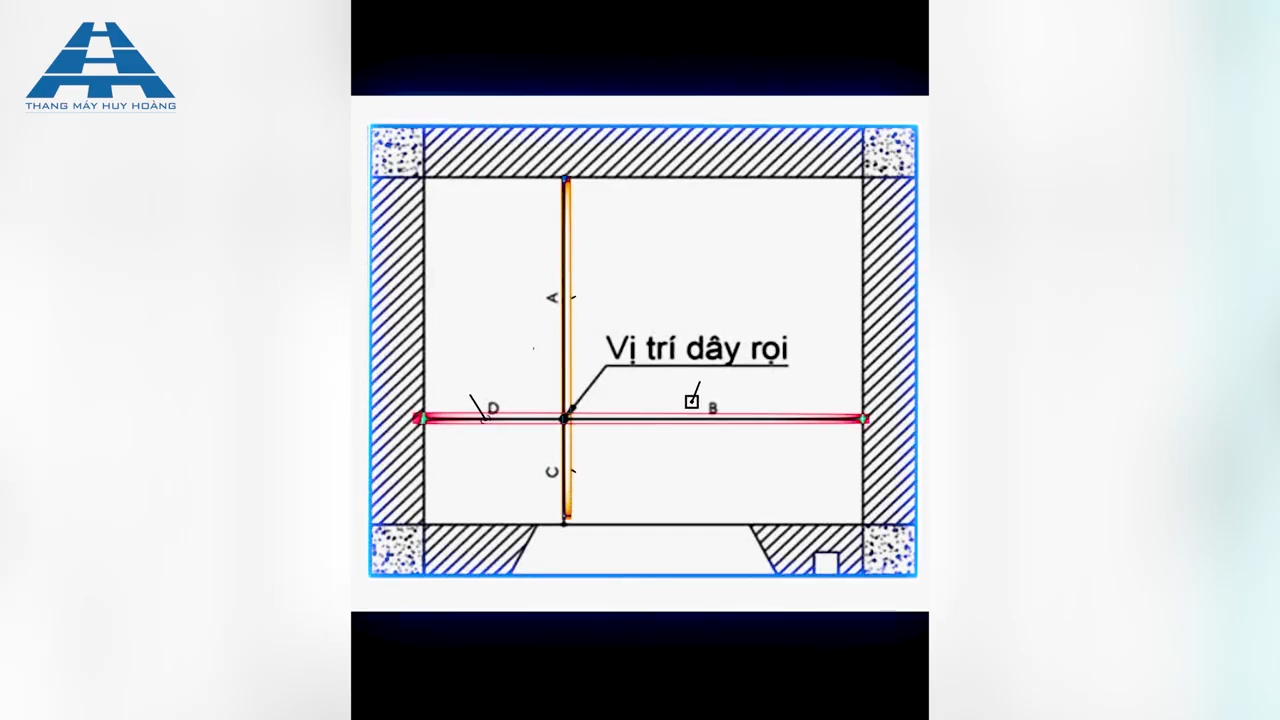

Vị trí treo dây chì
Điểm treo đặt tại đỉnh hố thang. Sai số tại khu không ảnh hưởng đến kết quả kiểm tra do nằm ngoài hành trình hoạt động của cabin.

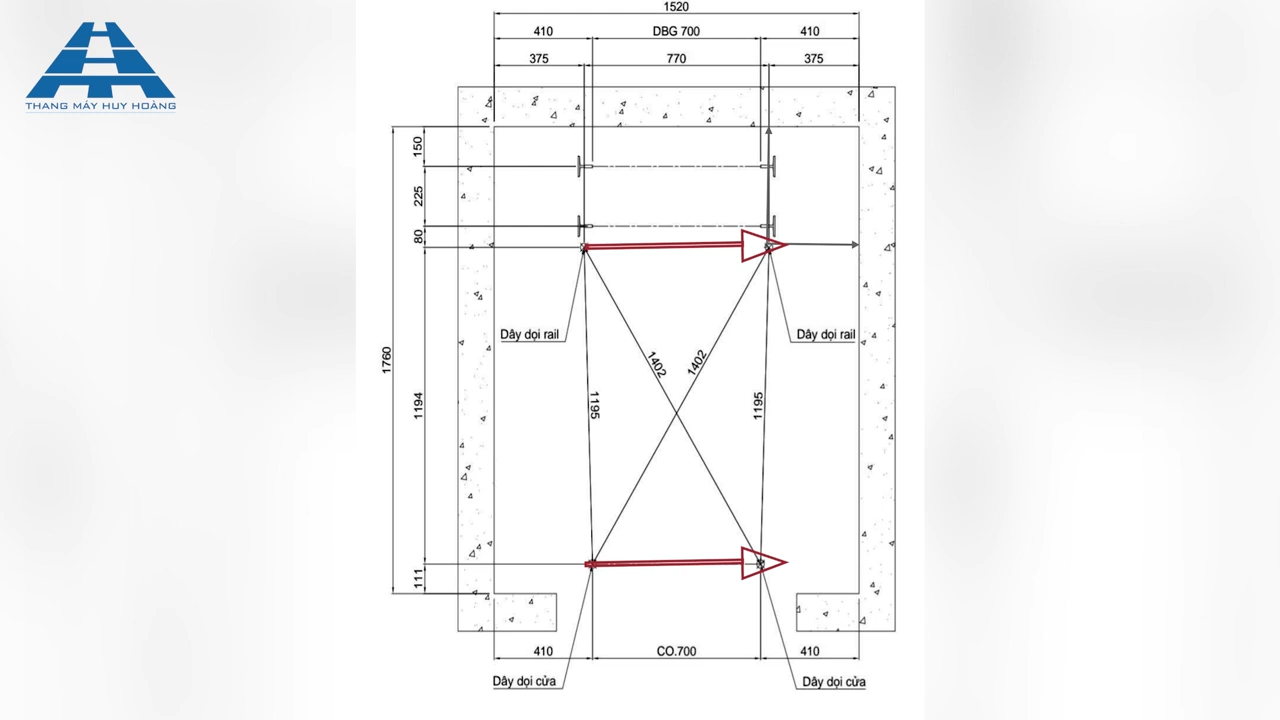

Xác định vị trí dây chì và cửa tầng
Dựa trên số liệu kỹ thuật, tiến hành xác định vị trí từng mốc:

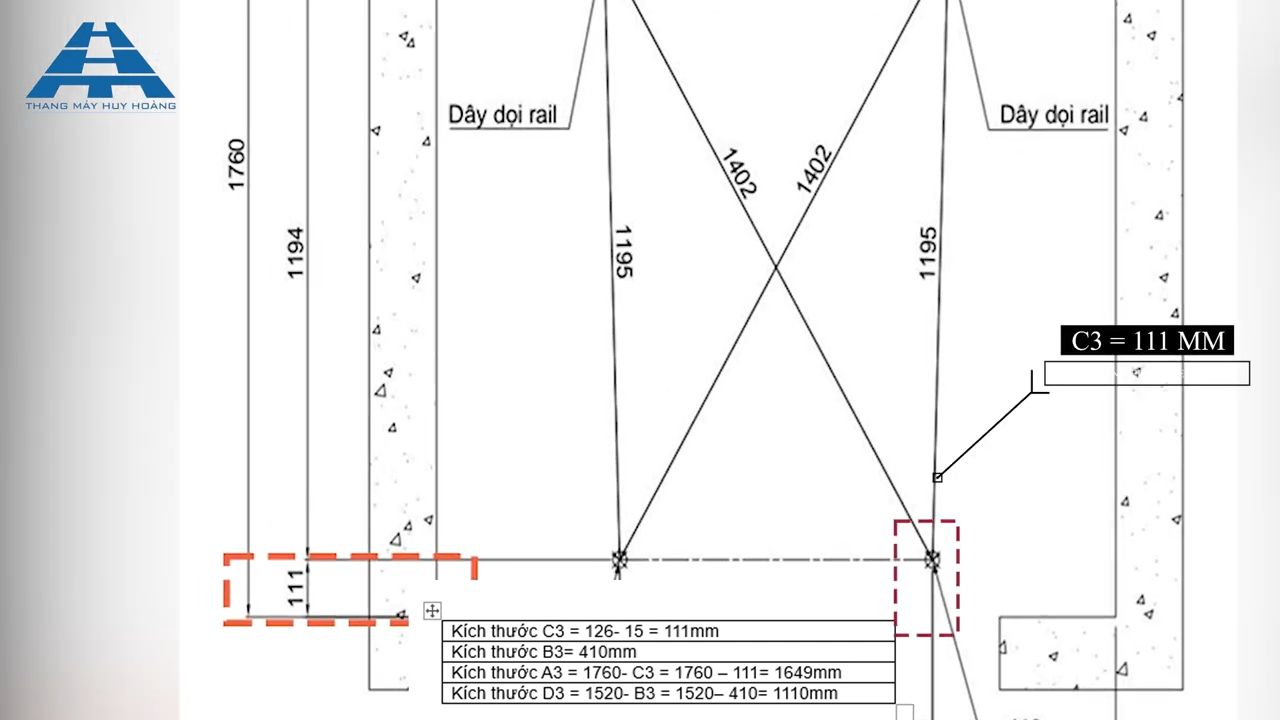

- Khoảng cách tường đến dây: A3 = 445 mm
- Điều chỉnh theo kim đo: B3 = 375 mm
- Khoảng đối xứng hố: C3 = 1.315 mm
- D3 = 1.145 mm
Vị trí cửa tầng được xác định theo khoảng cách từ mặt tường đến sill cabin và sill cửa tầng, đảm bảo độ đồng tâm khi lắp đặt.
Kiểm tra độ vuông góc hố thang

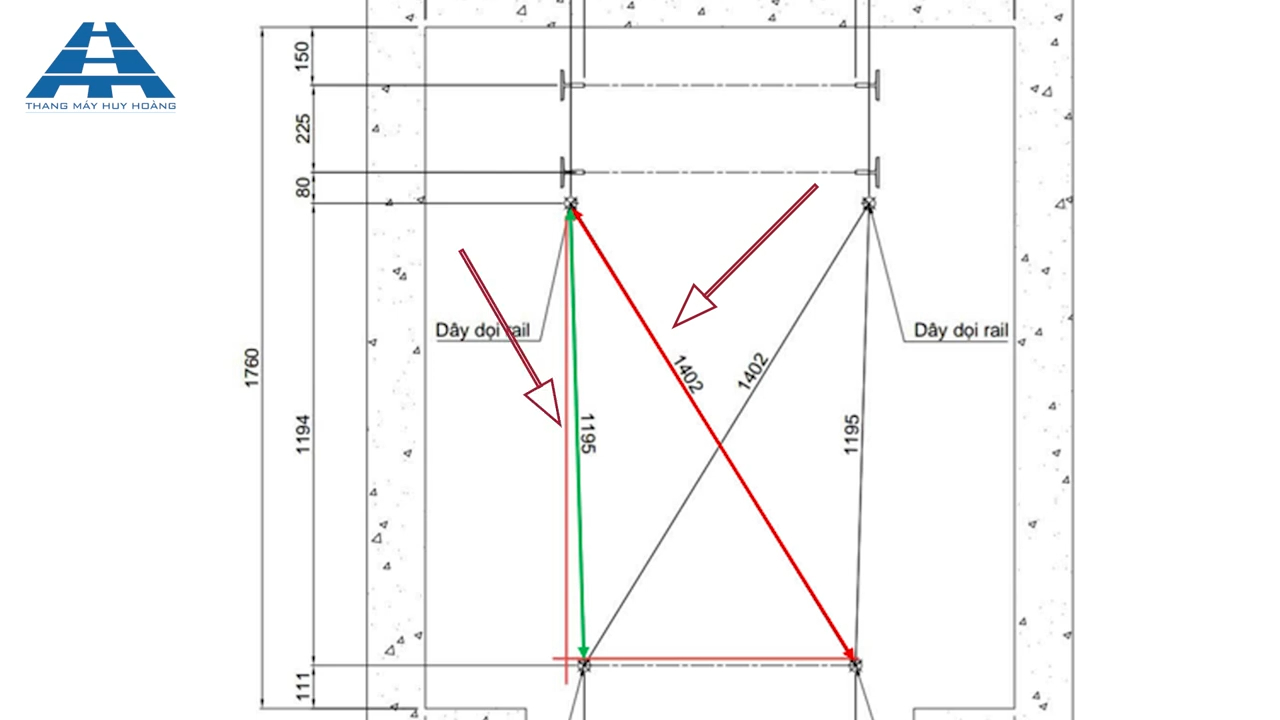

Áp dụng định lý Pythagore để kiểm tra đường chéo:
- Đường chéo 1 ≈ 1.402 mm
- Đường chéo 2 ≈ 1.195 mm
Kết quả cho thấy hố thang đảm bảo độ vuông góc theo tiêu chuẩn thi công.
Nguyên tắc xử lý sai số
- Sai số 0–10 mm: tiếp tục thi công
- Trên 10 mm nhưng không ảnh hưởng ray/cửa: điều chỉnh khi lắp đặt
- Trên 10 mm và ảnh hưởng kết cấu: cần khảo sát lại mặt bằng
Quy trình định vị lắp đặt
- Lập khung theo bản vẽ kỹ thuật
- Đưa khung vào hố thang
- Xác định vị trí dây và cửa
- Kiểm tra đường chéo
- Cố định khung định vị
- Thiết lập điểm treo dây
- Căn chỉnh theo số liệu thực tế
- Thả dây chì xuống hố pit
- Đo kiểm tra lại toàn bộ thông số
Tổng kết
Thả chì là bước kiểm tra quan trọng giúp đảm bảo độ chính xác hố thang khi lắp đặt thang máy. Khi thực hiện đúng quy trình, hệ thống ray, cửa tầng và cabin sẽ đạt độ ổn cao giảm sai số và tăng độ bền vận hành lâu dài.
